2022. a suvel teostatud puurkaevuprojekt hõlmas puhastusseadmete paigalduseks eraldi tehnilisse ruumi ehitamist. Täiesti uue kaevumaja rajamise asemel on kinnistu vee- ja elektrijaotussõlme paigaldamiseks kasutusel vana laut, kus nüüd sigade ja kanade asemel on tehniline ruum. Maht ei olnud suur, aga kividega oli maadlemist mitmel kuul.

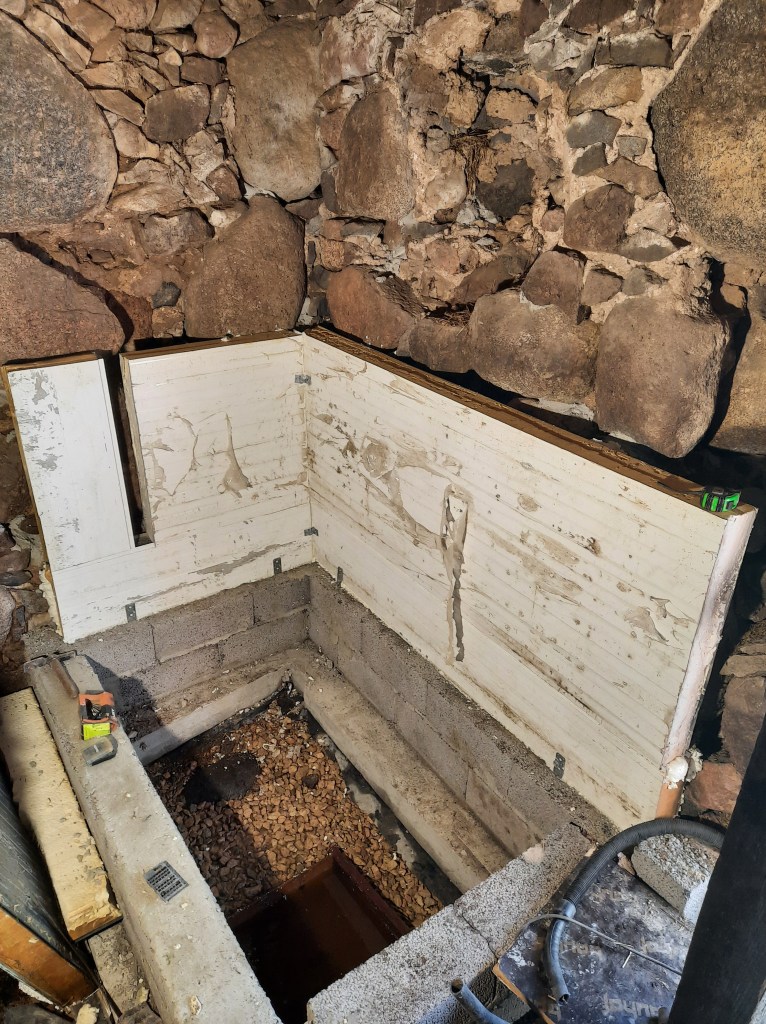

Esmapilgul tundus lihtne ühte laudanurka auk kaevata ja sinna vajalik ruum rajada. Sõnniku rookimine ei olnud keeruline, aga edasi tuli pool meetrit kive välja noppida. Lauda müürid on ehitatud sedasi, et meetrilaiuselt on peenemad kivid toeks pandud. Väljakaeve sügavuseks tuli 0,7 m ja sel sügavusel said ka kivid otsa. Tagasitäiteks läks killustik, mille peale sai rajatud vundament. Lauda kivimüüritis ei olnud heas seisukorras. Tööde alguses läks suuremate tühimike täiteks müürisegu, et mõni kivi vundamendi ehituse vältel pähe ei kukuks.

Vundamedi taldmik on valatud 150 mm paksuse betooniga ja peal on kaks rida Fibo plokke. Ukse alla läks üks Fibo sillus, et torud ja juhtmed läbi tuua. Seinte ehitamisel said uue koha objekti ülejääkidena oodanud Sandwich-paneelid, millest nüüdisajal ehitatakse kõik suuremad tootmis- ja laohooned. Paneelid on nii hea soojusjuhtivusega, et rohkem ei ole vaja neid soojustada. Väliseinas oli nende peamine funktsioon pigem saalungiks olla. Maakivimüüride parandamise ja tühimike täitmiseks valmistasin kergkruusast ja müürisegust täitemassi. Sinna, kuhu mahtus kive panna, sai neid ka täiteks loobitud. Üks tonn müürisegu, 500 l kergkruusa ja u sama palju kive kulus paneeli ja maakivimüüritise vahe täitmiseks.

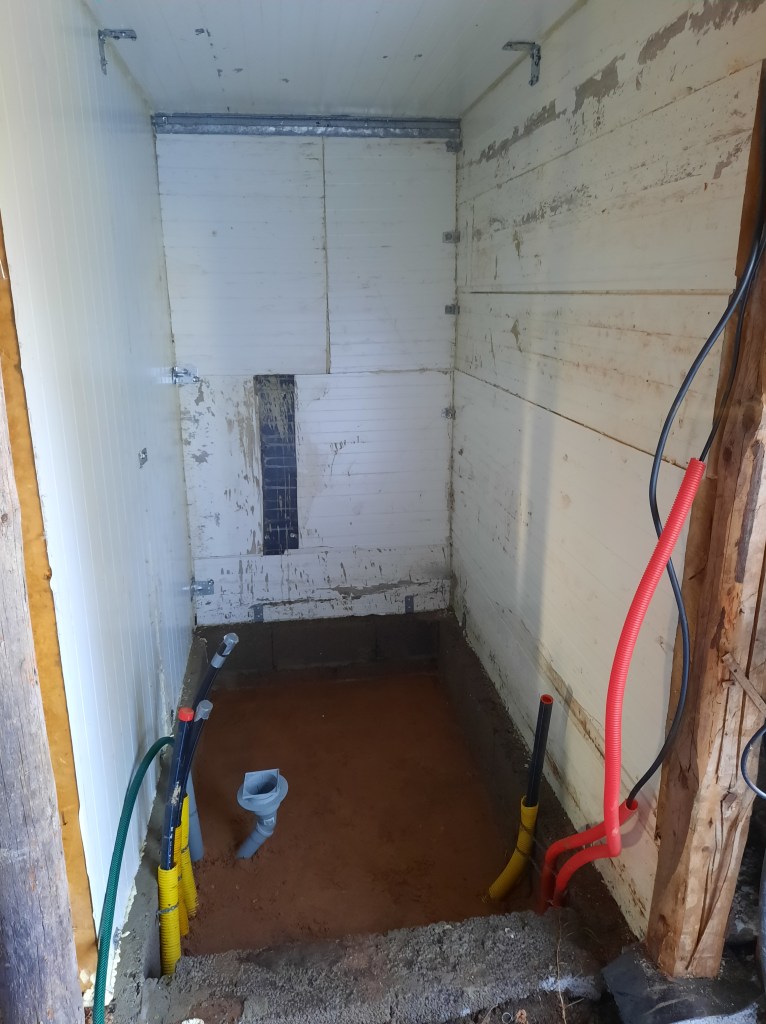

Juulis oli n-ö karp valmis ja ootasin, millal kaevupuurijad torud veavad. Augusti keskel veeti esimesel päeval veetorud ja paigaldati elektrikaablid. Töömeestele oli üllatus, et puhastusseadmele on vaja vedada ka äravool olemasolevasse kanalisatsiooni. Piisas ühest jämedamast veetorust, isevoolsest paigaldusest, töödejuhi ja siinkirjutaja toest vajalikud materjalid lisaks võtta. Ehituses ei saa eeldada, et töömes teab kõike, tuleb tellijana ka ise näpuna järge ajada.
Kui mehed tulid, oli vaja õhtul kiiresti liigutada, et teha vajalik tagasitäide, paigaldada soojustus ja valada põrand. Ööpimeduses võis töö lugeda lõppenuks, et järgmisel päeval tehnilises ruumis torud vedada ja veepuhastusseadmed paigaldada. Eelmainitud äravool oli vajalik puhastusseadme läbipesu jaoks ja sellistesse ruumidesse tasub planeerida üks avariitrapp. Augusti lõpus oli puhas vesi olemas.

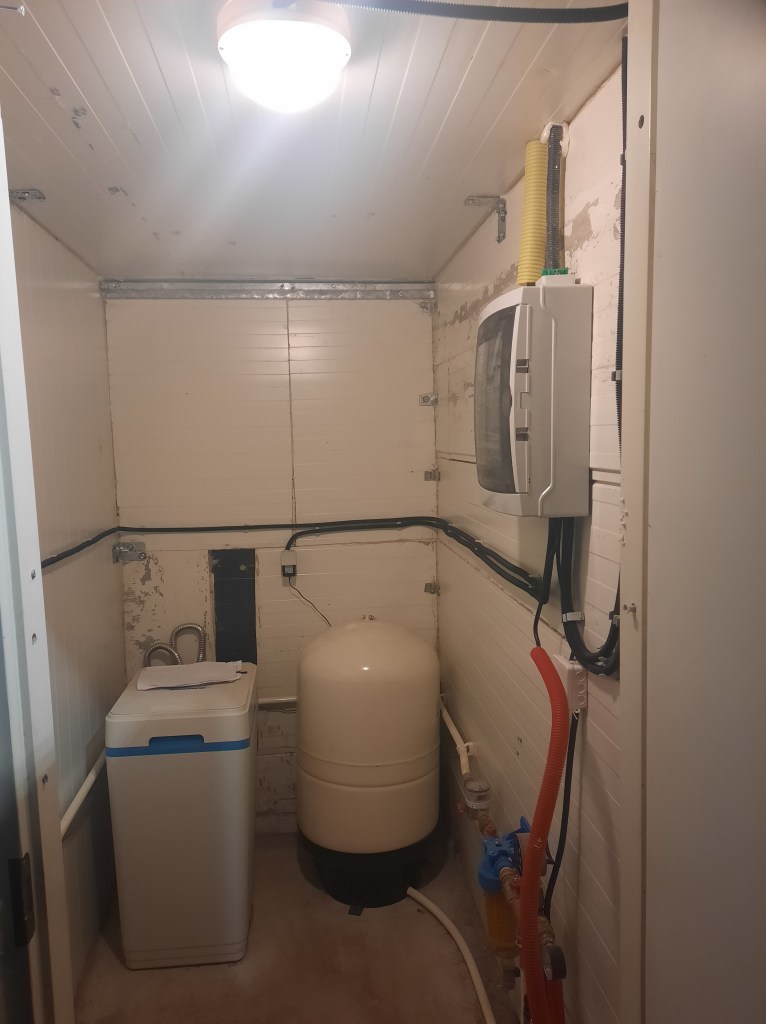

Kiireks läks taas novembris, kui ilmateade näitas, et hakkab talv tulema. Ajutiselt tuli pikendusjuhtmega toide kaevule ja ust ei olnud ikka ees. Plaan oli soojustatud uks otsida, aga nagu ikka, läks ajutise lahendusena üks papist uks, mis vedeles kuuri all. Elektrik jõudis kohale, kui õues olid juba miinuskraadid. Õue oli vaja ehitada jaotuskilp ja tehnilises ruumis oma kilp. Miinuskraadidega muutuvad kaablid jäigaks ja see pole õige, aga üle talve seda ühte pikendust ei saanud ka jätta. Kilp tundub igati suur olevat, aga iga olulise tarbijagrupi jaoks on oma kaitse. Eraldi on kaev, veepuhastusseade, valgus, elektritoide elekriradiaatori jaoks jne. Sedasi peaks vesi ikka alles jääma, kui isegi mõnel muul seadmel võib rike esineda. Vasakus nurgas olev väike karp on veepuhastusseade, mis eraldas viimase mangaani ning alandas karedust soovitud tasemele.

Uuest kaevust tuli peaaegu puhas vesi, rauaprobleem oli kadunud. Ainsana olid üle normi mangaan ja karedus, millega saab veepuhastusseade väga edukalt hakkama. Ühest kotist soolast piisab paariks kuuks ja elektrikulu ei ole suur. Külmumise vastu on üks õliradiaator, et ruumis oleks vähemalt +5 kraadi. Seinad on head soojad ja ega seda radiaatorit väga vaja oleks. Ühel ilusal päeval saab ka soojustatud uks ette.
Hajaasustusprogrammi aruande esitamine ei olnud keeruline. Viimane osamakse tehti, kui kõik paberid olid korras ja vallavalitus oli need kinnitanud. Selleni kulus taotluse esitamisest ja aruande esitamisest pea poolteist aastat. Puurijatel oli järjekord pikk, aga ega ise ka sellega ei kiirustanud, kuna tehniline ruum oli vaja ehitada. Programmi uutes taotlusvoorudes ilmselt sama summaga enam hakkama ei saaks. Hinnad tõusid suve hakul mõnel juhul 25%, aga püsisime algses eelarves. Veeprojekt on lõppenud ja loodetavasti sellega nii kapitaalselt rohkem tegelema ei pea.
